案例解析盘扣式脚手架应用于房建施工优势明显
盘扣式脚手架技术先进,材料升级,品质可靠,承载力大,应用于房建施工优势明显。下面我们就利用一个具体案例进行分析。
1、工程概况
贵阳某棚改房工程 ,地上6层,地下2层,空间高度45.25m。
2、施工难点
(1)支架模板高度特别大。大剧院可升降主舞台区从-2层 (-13.2m标高)至6层顶(32.05m标高)空间高度45.25m、 舞台非升降台区、看台区域从1层(-0.05m标高)至6层顶 (32.05m标高),空间高度32.1m
(2)支架模板荷载大。梁截面最大梁为700mm× 2400mm,跨度为16m,施工总荷载值达48.39kN/m;其余主 梁为600mm(500mm)×1800mm,最大跨度25m,施工总荷 载值达41.11kN/m
3、不同脚手架施工方案对比
(1)方案一:采用M60承插型盘扣式脚手架结合配套的铝合金梁搭设平台;
(2)方案二:采用A609mm×12mm 钢管配合型钢搭设钢平台。两种方案承载力均可满足要 求,但根据其可操作性、本、进度3个方面进行对比,对比分析如下。
方案一(承插盘扣式脚手架)
安全:60高强度低合金钢管,壁厚3.2mm热浸镀锌内处 理不受锈蚀影响,使用寿命30年以上。
承载力:立杆单根承载力20kN。
用钢量:11kg/m3 。
进度:75m3 /人/天。
价格:3个月,25元/方,含人工、包损耗、包清理。
方案二(碗扣式脚手架)
安全:48普通钢管壁厚2.5mm~3.2mm,易腐蚀影响架体安全性,使用寿命5年左右。
承载力:立杆单根承载力2t~4t。
用钢量:30kg/m3 。
进度:45m3 /人/天
价格:3个月,27元/方,含人工、不含损耗及清理。
比较结果
安全:方案一更安全架体性能更稳定。
承载力:承载力为7∶1。
用钢量:物资用量1∶3。
进度:方案一进度快。
价格:方案一价格略占优势。
综合以上分析,本工程确定采用方案一,即以承插型盘扣式钢管体搭设“大平台”,“大平台”搭设至第6层底板标高位置,“平台”采用双铝合金梁为主次龙骨,再在 “大平台”上重新以普通扣件式钢管搭设支撑体系施工第六 层顶梁板。

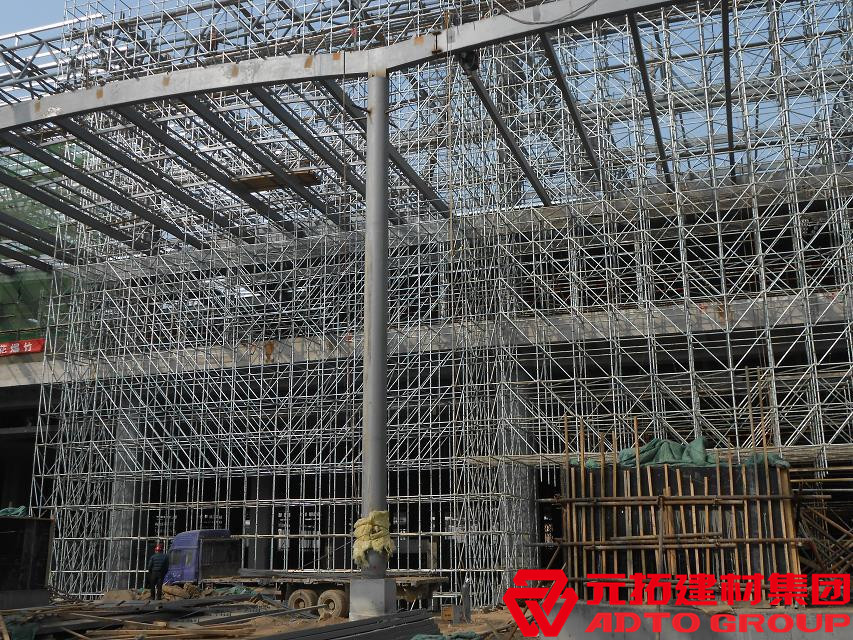

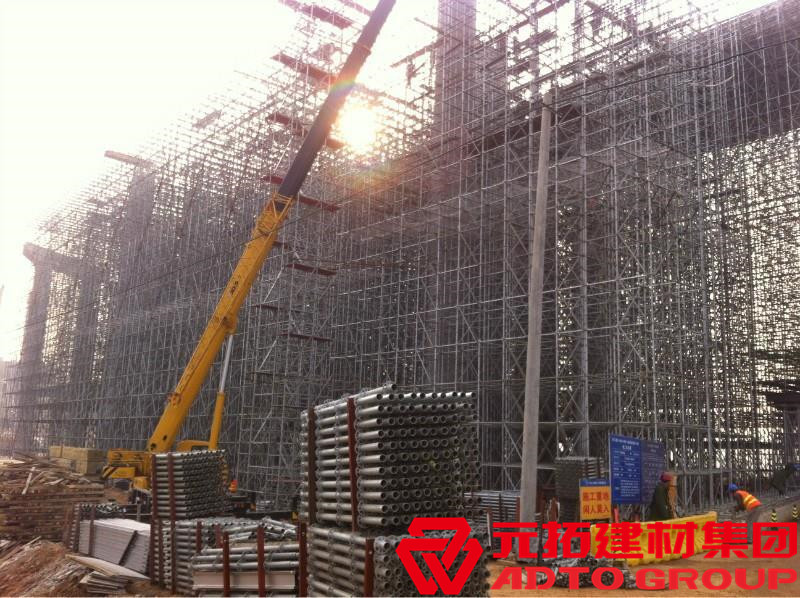

4、盘扣搭设
平台采用承插型盘扣式支架上托平台梁搭设,承插型 盘扣式支架立杆搭设参数按1200mm×1200mm布置,立杆纵 横方向以水平杆连通,水平杆步距1.5m,每个立杆横杆形成 方格间以一根竖向斜杆固定。支架顶部可调托座内放入双 铝合金梁作为平台主梁,双铝合金梁上垂直方向放置双铝 合金梁作为平台次梁。平台主梁间距同平台下部支架立杆 间距,中心间距不超过1200mm;平台次梁间距同平台上部 支架立杆间距,中心间距不超过1200mm。架体底部为钢筋混凝土基础底板,底板下为中风化石 灰岩,设计承载力达到4500kPa,架体底部承载力充足。
5、总结
本工程的主体结构已按照原定计划组织有序地施工。经前期对方案的认真研究、比选,针对本工程大剧院结构形式的超高大支模系统,采用承插型盘扣式钢管支架,比 其他架体(尤其扣件式钢管脚手架)成本更优越,工期节约更显优势,大约节约工期50天,且安全可靠,大大降低了超高大模板支撑系统的安全风险。
以上就是案例解析盘扣式脚手架应用于房建施工优势明显的相关内容,
如需了解更多盘扣式脚手架相关信息,欢迎在线咨询或者阅读《盘扣式脚手架施工有哪些规范要点》。
